<strong id="gpode"></strong>
  • <ruby id="gpode"><table id="gpode"></table></ruby>

    <strong id="gpode"><pre id="gpode"><form id="gpode"></form></pre></strong>
    <ruby id="gpode"></ruby>
    1. <ruby id="gpode"></ruby>
      銅馬實業[www.dadecountytruckin.com]提供電力安裝、電力運維、電力設計、電力施工、元器件采購等全方位服務!
      186 8073 6169

      銅馬提供24小時優質電力咨詢服務

      動態新聞 news
      您現在的位置:首頁 > 動態新聞 > 行業新聞 > 國網青海黃化公司:大山深處的工程現場
      重慶電力安裝公司

      國網青海黃化公司:大山深處的工程現場

      發布時間:2020/03/28 行業新聞 標簽:電力施工鐵塔架設高原施工瀏覽次數:2457

      一路上塵土飛揚,在僅能容納一輛越野車通行的山道上,車一會兒加足馬力沖上陡坡,一會兒又要謹小慎微地轉過急彎,旁邊就是高達數米的山崖,在駛過幾公里的“險路”后,我們到達青海省黃南州措周35千伏輸變電站工程現場。

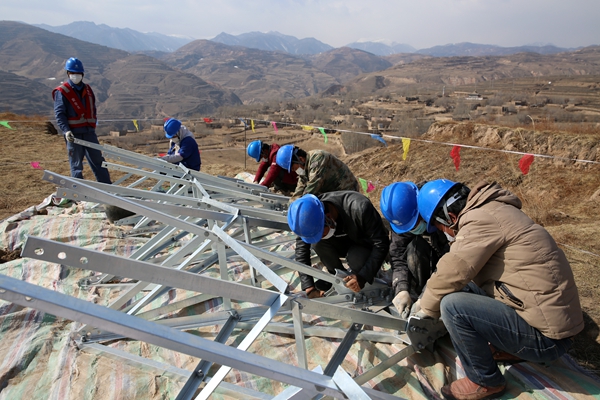

      四周被大山包圍,黃色的山溝、黃色的地、黃色的土坯房,已是春天,卻沒有絲毫綠意,蕭索的景象下,施工人員正在地面有序地組裝鐵塔附件,據施工人員介紹,他們通過“壘雞窩”的形式進行鐵塔組立,今天的工作就是將“六個翅膀”(橫擔)在地面組裝完成后,再進行吊裝,平均一天半能完成一基鐵塔組立工作。

      在山大溝深的地方實施電網建設,遇到的困難是很難想象的。在和國網青海黃化公司項目負責人王棟和該工程施工單位項目負責人許正昌交談的過程中了解到,該工程在前期協調中就遇到了諸多困難,僅屬地化協調就花費了四個月時間。等到項目正式實施后,擺在面前的難題是一道接著一道。

      “施工還得先修路,我們用了10天的時間修了三四公里的路,目前基本可以到達所有鐵塔組立的地點?!痹S正昌介紹說。

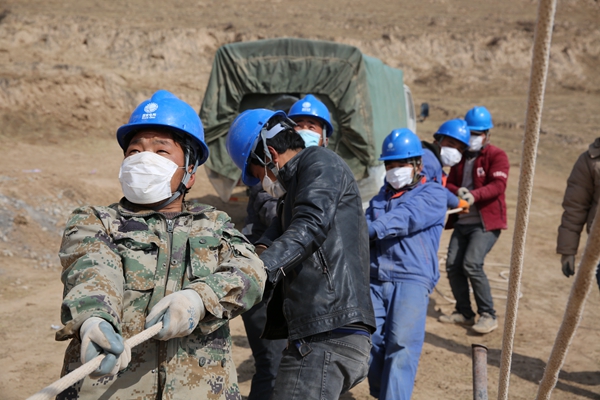

      人可以到達的路,工程物資卻很難到達,僅能通過一輛越野車的路完全不能滿足需求,十幾只騾子組成的馱隊穿越荒山險峻,將水泥、沙子、塔材運向目的地。在無法前行的路上,有時還需要人力拉上來。

      在脫貧攻堅戰的收官之年,“三區兩州”電網建設進入倒計時,時間緊、任務重,又正值疫情防控關鍵時期,如何保證工程順利復工?

      “從2月17日起,共計103名施工人員分兩批進場,我們對施工人員進行了嚴格的安全和防疫知識培訓,3月5日復工后,每天在施工現場有專人進行體溫測量和信息登記,吃飯也采取分餐制?!痹S正昌介紹。

      目前,工程現場打響了百日攻堅戰,施工人員繃緊弦、鉚足勁,一刻不放松地與時間賽跑。截止3月25日,該工程變電完成土建總工程量的85%,線路共69基桿塔,基礎開挖完成54基,基礎澆筑完成43基,鐵塔組立完成31基。

      該工程建成后,將極大地改善尖扎縣措周鄉、賈加鄉群眾的生產生活用電水平,提高供電可靠性和地區供電質量,相應減少因自然災害造成的大范圍停電風險,真正實現“有電用”到“用好電”的轉變。

      亚洲欧洲精品天堂在线会员_免费无码一区二区三区_国产白丝喷水娇喘视频_色综合久久久久综合体桃花网
      <strong id="gpode"></strong>
    2. <ruby id="gpode"><table id="gpode"></table></ruby>

      <strong id="gpode"><pre id="gpode"><form id="gpode"></form></pre></strong>
      <ruby id="gpode"></ruby>
      1. <ruby id="gpode"></ruby>
