發布時間:2020/03/03 行業新聞 標簽:停電作業遷改工程瀏覽次數:2270

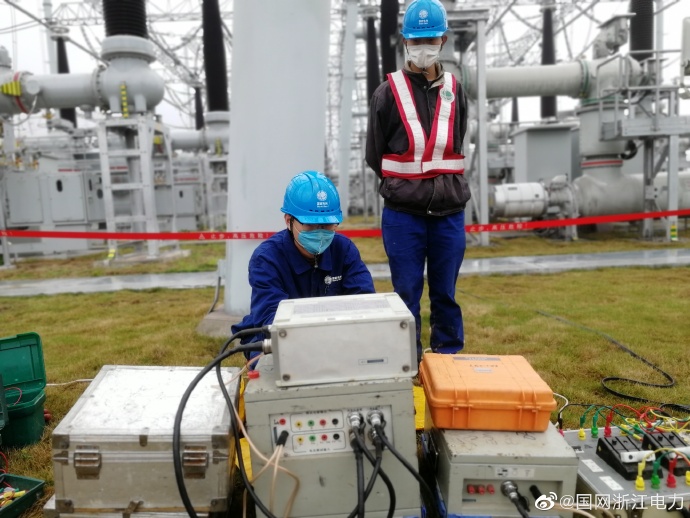

4月2日,500千伏金永金康線經過為期13天施工作業,順利通過竣工驗收。該線路是浙江首條自主建設的電氣化鐵路——臺金鐵路配套遷改工程,受新冠肺炎疫情影響,工程停電作業時間較計劃縮短15天,需進行搶建施工。供電公司采用包車形式接回265名復工人員,強化人員組織協調,做好關鍵環節管控,統籌推進工程建設,安全優質高效完成工程建設任務。
